Cách lắp dựng giàn giáo Ringlock an toàn & hiệu quả

Số Duyệt:0     CỦA:trang web biên tập     đăng: 2026-09-12      Nguồn:Site

Tin nhắn của bạn

facebook sharing button
twitter sharing button
line sharing button
wechat sharing button
linkedin sharing button
pinterest sharing button
whatsapp sharing button
sharethis sharing button

Mục lục

  • Giàn giáo Ringlock là gì?

  • Cách lắp dựng giàn giáo Ringlock

  • Quy trình cương cứng (Từng bước)

  • Kiểm tra an toàn trước khi sử dụng

  • Mẹo hiệu quả

  • Danh sách kiểm tra nhanh trước khi bạn bắt đầu

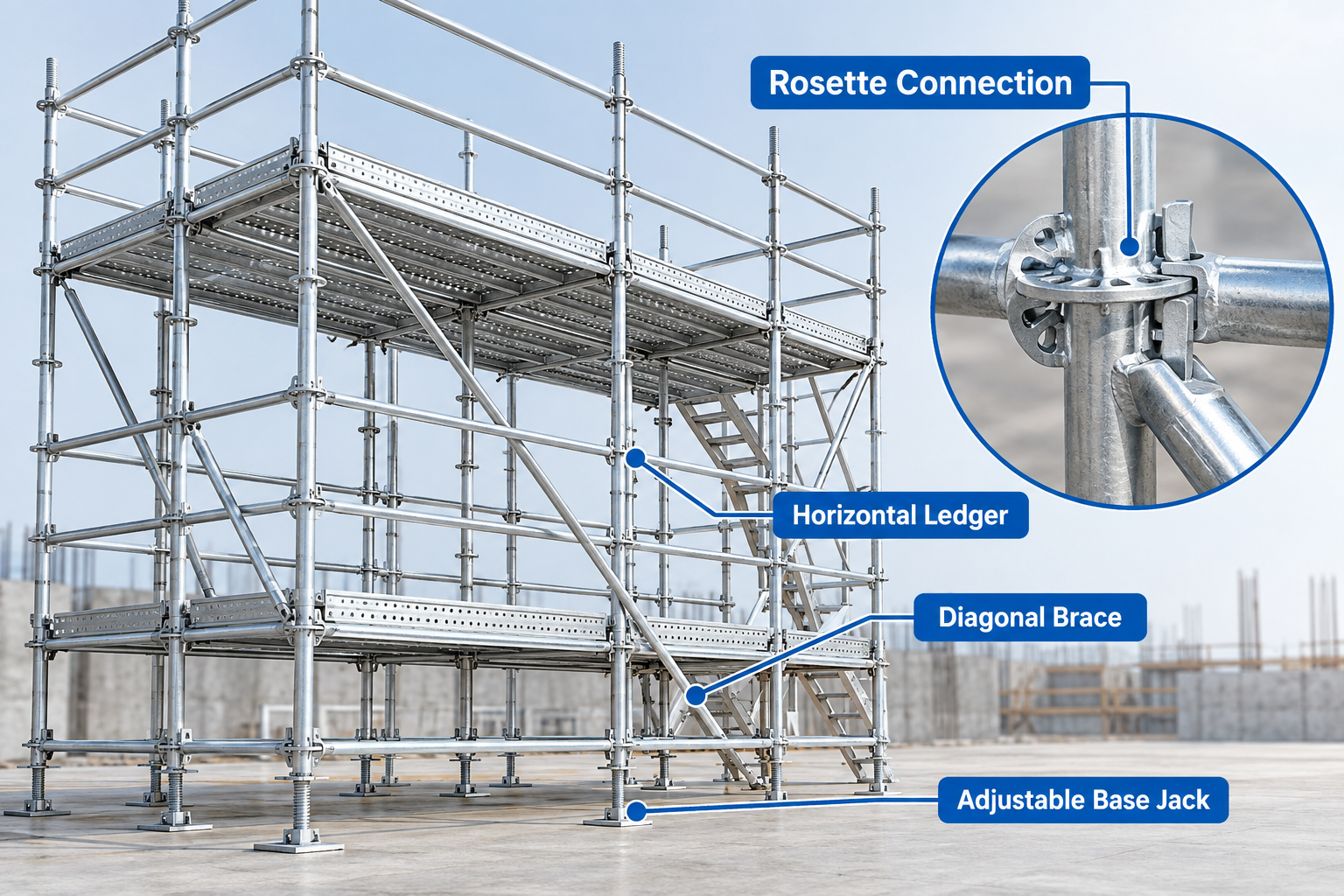

Giàn giáo Ringlock.png

Giàn giáo Ringlock là gì?

Giàn giáo Ringlock là một hệ thống giàn giáo có độ bền cao, mô-đun được xây dựng xung quanh một đầu nối hoa hồng trung tâm cho phép tối đa tám thành viên cấu trúc độc lập tham gia vào một nút duy nhất với các khóa nêm điều khiển bằng búa đơn giản. Được sản xuất chủ yếu từ thép kết cấu cường độ cao và được xử lý bằng mạ kẽm nhúng nóng, hệ thống Giàn giáo Ringlock hạng nặng mang lại độ bền đặc biệt và khả năng chống ăn mòn vượt trội cho các nồi hơi công nghiệp, giàn khoan ngoài khơi, cầu và các dự án xây dựng thương mại. Thiết kế hình hoa thị của nó có bốn khe góc vuông nhỏ cho sổ cái ngang và bốn khe biến đổi lớn cho các thanh giằng chéo, loại bỏ các bu lông, đai ốc hoặc kẹp khớp nối truyền thống bị lỏng trong khi vẫn đảm bảo khả năng thay thế hoàn toàn các bộ phận và hiệu suất chịu tải cao. Để tối đa hóa năng suất và an toàn tại nơi làm việc, các nhà thầu thường xuyên dựa vào các giải pháp kỹ thuật cao cấp như của EASY , một công ty hàng đầu chuyên sản xuất hệ thống mô-đun hiệu suất cao.

Cách lắp dựng giàn giáo Ringlock

Việc lắp đặt Giàn giáo Ringlock đòi hỏi sự kết hợp có phương pháp giữa lập kế hoạch kỹ thuật trước khi lắp dựng toàn diện, chuẩn bị mặt bằng nghiêm ngặt và xác minh thành phần có hệ thống để đảm bảo sự ổn định về cấu trúc và an toàn cho lực lượng lao động.

Lập kế hoạch trước khi lắp đặt

Lập kế hoạch trước khi lắp dựng bao gồm việc xem xét các bản vẽ kỹ thuật, phân tích khả năng chịu lực của đất, xác minh các điều kiện môi trường và tính toán tải trọng làm việc tối đa trước khi giao giàn giáo.

Trước khi dỡ bất kỳ thành phần thép nào, việc khảo sát địa điểm kỹ lưỡng phải được thực hiện bởi người có thẩm quyền. Nền hoặc kết cấu đỡ phải được đánh giá để đảm bảo nó có thể chịu được trọng lượng tổng hợp của hệ thống Giàn giáo Ringlock, tải trọng môi trường như gió hoặc băng và tải trọng làm việc trực tiếp tối đa dự kiến. Các thử nghiệm về độ ổn định của đất hoặc xếp hạng kết cấu của tấm sẽ quyết định xem bệ nền, bệ bùn bằng gỗ hay tấm rải thép chịu lực có cần thiết để phân phối tải trọng điểm thẳng đứng một cách an toàn hay không.

Lập kế hoạch kỹ thuật toàn diện cũng bao gồm việc xem xét các mối nguy hiểm trên không, đường dây điện cao thế, hầm tiện ích ngầm và các tuyến giao thông gần đó. Bản vẽ thi công phải xác định rõ ràng lưới bố trí, chiều dài gian, chiều cao nâng, vị trí liên kết với kết cấu neo và các phần đúc hẫng. Lập kế hoạch các quy trình an toàn, chẳng hạn như thiết lập các khu vực loại trừ và điều phối thiết bị chống rơi, đảm bảo rằng nhóm lắp ráp làm việc trong một môi trường được kiểm soát, không có nguy hiểm.

Những cân nhắc về hậu cần cũng quan trọng không kém trong giai đoạn lập kế hoạch. Lịch trình cung cấp vật liệu phải phù hợp với trình tự lắp dựng để các thành phần cơ sở, tiêu chuẩn, sổ cái và nẹp được sắp xếp theo thứ tự. Việc thiết lập các khu vực dàn dựng vật liệu chuyên dụng gần khu vực làm việc giúp giảm việc xử lý thủ công không cần thiết, tiết kiệm năng lượng cho công nhân và loại bỏ tình trạng lộn xộn tại địa điểm có thể gây ra nguy cơ vấp ngã hoặc hư hỏng bộ phận.

Kiểm tra thành phần

Kiểm tra thành phần yêu cầu kiểm tra vật lý tỉ mỉ tất cả các tiêu chuẩn dọc, sổ cái, nẹp, giắc cắm đế và hoa thị để xác định và loại bỏ thiết bị bị hư hỏng hoặc biến dạng.

  1. Kiểm tra các tiêu chuẩn dọc và Rosettes

    Kiểm tra tất cả các tiêu chuẩn dọc về độ thẳng, ống bị cong hoặc các mối hàn bị hư hỏng xung quanh các vòng hoa thị. Kiểm tra từng vòng hoa thị một cách cẩn thận để đảm bảo rằng các khe kết nối không bị tích tụ bê tông, rỉ sét hoặc các biến dạng vật lý có thể khiến đầu nêm sổ cái không thể ngồi hoàn toàn.

  2. Kiểm tra sổ cái ngang và đầu nêm

    Xác minh rằng các sổ cái ngang là đúng và không bị cong dọc theo toàn bộ chiều dài của chúng. Kiểm tra các đầu nêm bằng thép đúc ở cả hai đầu, xác nhận rằng các chốt nêm cố định di chuyển tự do, không có dấu hiệu nứt hoặc giãn dài và được giữ chắc chắn trong vỏ đầu của chúng.

  3. Kiểm tra giắc cắm cơ sở và phụ kiện

    Kiểm tra các mối hàn của tấm đế, trục kích ren và đai ốc điều chỉnh xem có hư hỏng ren, ăn mòn quá mức hoặc uốn cong không. Đảm bảo rằng các tấm ván, sàn nhôm, thang hầm, ván chân và đầu giằng chéo không có khuyết tật về cấu trúc trước khi vận chuyển chúng đến khu vực lắp dựng.

Giàn giáo Ringlock.png

Quy trình cương cứng (Từng bước)

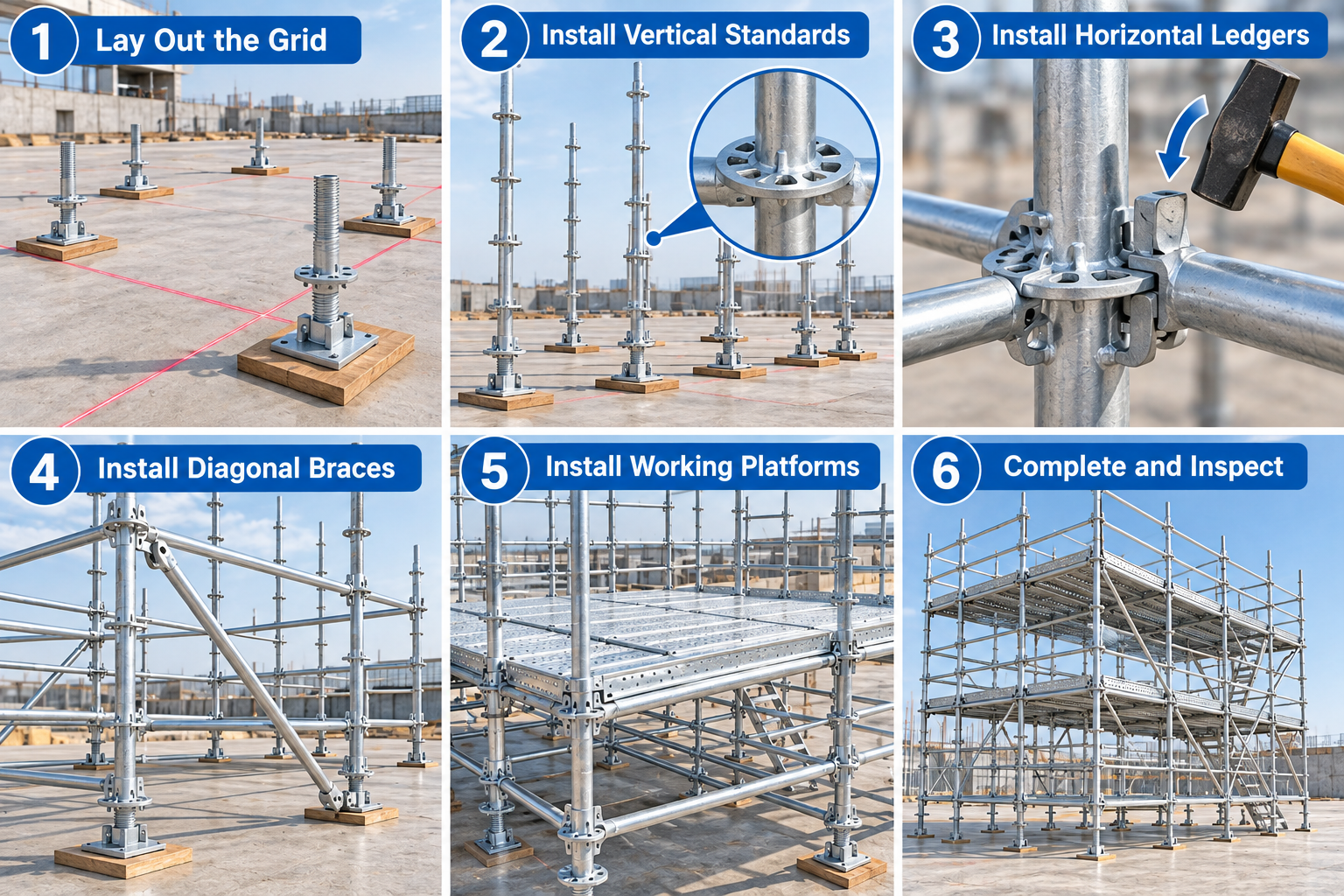

Bước 1: Bố trí lưới

Bắt đầu bằng cách thiết lập các đường lưới chính xác bằng cách sử dụng thước dây và phấn theo bản vẽ kỹ thuật của bạn, sau đó đặt các bệ bùn bằng gỗ liên tục bên dưới mọi giá đỡ thẳng đứng để phân bổ tải trọng đều. Đặt các giắc cắm đế có thể điều chỉnh công suất lớn vào chính giữa bệ bùn, giữ chiều dài phần mở rộng của chúng trong giới hạn an toàn và trượt vòng đế trên mỗi thân kích để nút hoa thị nằm ngay trên đai ốc điều chỉnh. Cuối cùng, sử dụng thước đo tinh thần và công cụ laser trên tất cả các vòng cổ liền kề, điều chỉnh các đai ốc riêng lẻ để đảm bảo nền móng vuông vức và ngang bằng hoàn hảo trước khi xây dựng lên trên.

Bước 2: Lắp ráp vịnh đầu tiên

Chèn các đầu nêm đúc của bốn sổ cái ngang vào các khe góc vuông nhỏ của hoa hồng cổ đế để tự động vuông góc khung chu vi ở các góc 90 độ chính xác. Gõ nhẹ các chốt nêm cố định xuống dưới bằng búa giàn giáo để kết nối các vòng đế với nhau thành một mô-đun hình chữ nhật thống nhất mà không cần khóa chúng vĩnh viễn, cho phép điều chỉnh nhỏ trong khi căn chỉnh phần còn lại của lưới mặt đất. Sau khi bạn xác minh rằng các phép đo đường chéo đối diện khớp chính xác bằng thước dây, hãy ấn chặt tất cả các chốt nêm xuống cho đến khi chúng phát ra âm thanh kim loại nguyên khối, hoàn thành khoang khởi động hình vuông và được khóa hoàn toàn.

Bước 3: Thêm niềng răng chéo

Chèn các đầu nêm xoay của các thanh giằng chéo dọc vào các khe rộng hơn, rộng hơn của các hoa hồng trên các vòng đế liền kề và các tiêu chuẩn phía trên, cho phép các thanh giằng thẳng hàng một cách tự nhiên dọc theo cạnh huyền của vịnh. Cố định cả hai đầu của các thanh giằng chéo bằng cách đóng các chốt nêm cố định của chúng một cách chắc chắn vào các nút hình hoa thị, giúp khóa hình dạng khung thành các hình tam giác cứng có khả năng chống đứt gió và chuyển động ngang. Thực hiện theo kế hoạch kỹ thuật để lặp lại mô hình giằng này trên các mặt vịnh bên ngoài, liên tục kiểm tra kỹ xem tất cả các tiêu chuẩn dọc có giữ nguyên độ thẳng đứng sau khi siết chặt các nêm hay không.

Bước 4: Xây dựng trở lên

Xếp các tiêu chuẩn thẳng đứng phía trên trực tiếp lên trên các chốt định vị hoặc chốt nối của các trụ bên dưới, đảm bảo tiếp xúc hoàn toàn giữa các đầu ống và cố định mối nối bằng các chốt khóa an toàn để tránh bị nâng lên ngoài ý muốn. Lắp đặt tầng tiếp theo của sổ cái ngang ở độ cao nâng được chỉ định—thường cách nhau 2,0 mét—và lái các khóa nêm về nhà để thiết lập hộp kết cấu phía trên trong khi làm việc từ sàn tạm thời được bảo đảm với khả năng chống rơi hoàn toàn. Ngay lập tức đặt các sàn giàn giáo bằng thép hoặc bệ nhôm lên các sổ cái phía trên, gắn các khóa chống nâng tích hợp của chúng để tạo ra một nền tảng làm việc liên tục, an toàn trước khi chuyển sang thang máy thẳng đứng tiếp theo.

Bước 5: Bảo vệ và truy cập cạnh

Lắp các sổ cái ngang vào các nút hình hoa thị ở độ cao 1,0 mét và 0,5 mét so với sàn làm việc để làm lan can bảo vệ trên cùng và lan can giữa dọc theo tất cả các cạnh lộ ra ngoài. Cố định các tấm ván chân bằng thép hoặc gỗ bảo vệ dọc theo ranh giới của sàn để ngăn chặn các công cụ, vật liệu xây dựng và các mảnh vụn rời khỏi sàn làm việc rơi xuống người lao động bên dưới. Tích hợp các tháp cầu thang bên trong hoặc lối vào sàn hầm bằng thang lồng trực tiếp vào bố cục giàn giáo, đảm bảo công nhân có thể di chuyển giữa các cấp độ thẳng đứng khác nhau một cách an toàn trong các khu vực được bảo vệ hoàn toàn.

Bước 6: Kiểm tra lần cuối

Tiến hành kiểm tra cấu trúc hoàn chỉnh của giàn giáo mới được lắp ráp, sử dụng búa để xác minh rằng mọi chốt nêm trên tất cả các kết nối hoa thị đã được ngồi và khóa hoàn toàn. Kiểm tra từng neo cơ học và thanh giằng tường theo kế hoạch kỹ thuật để đảm bảo tháp được gắn chắc chắn vào cấu trúc tòa nhà chính, sau đó sử dụng thước thẳng đứng hoặc thước đo quang học để xác nhận rằng việc căn chỉnh tiêu chuẩn theo chiều dọc nằm trong phạm vi dung sai nghiêm ngặt của tòa nhà. Sau khi bạn xác nhận rằng tất cả các sàn làm việc đã được lát ván hoàn toàn, việc bảo vệ các cạnh đã hoàn tất và các lối vào rõ ràng, đầy đủ và ký thẻ kiểm tra giàn giáo màu xanh lá cây (Scafftag) tại mọi điểm truy cập được chỉ định trước khi mở cấu trúc để sử dụng cho mục đích thương mại.

Kiểm tra an toàn trước khi sử dụng

Kiểm tra an toàn trước khi sử dụng bao gồm xác minh khả năng tải, kiểm tra hệ thống chống rơi, xác nhận độ an toàn của neo buộc và xác thực thẻ kiểm tra chính thức.

Trước khi cho phép công nhân lên giàn giáo mới được dựng lên, người giám sát an toàn phải xác minh rằng cấu trúc tuân thủ đầy đủ các quy tắc an toàn của địa phương và tiêu chuẩn sức khỏe nghề nghiệp. Cấu trúc giàn giáo được thiết kế cho các loại tải trọng cụ thể, từ nhiệm vụ nhẹ cho công việc kiểm tra đến nhiệm vụ nặng nề cho công việc xây dựng và lưu trữ vật liệu. Việc vượt quá các giới hạn tải trọng được chỉ định này sẽ làm tổn hại đến sự an toàn của kết cấu và có nguy cơ phá hủy cấu trúc.

Điểm kiểm tra

Yêu cầu tiêu chuẩn

Hành động khắc phục

Nêm hoa hồng

Dẫn động chắc chắn với âm thanh kim loại chắc chắn

Đóng lại nêm cho đến khi ngồi hoàn toàn

Tiêu chuẩn dọc

Plumb trong phạm vi dung sai 1:500

Điều chỉnh giắc cắm / dây buộc vít để căn chỉnh lại

Neo buộc

Được cài đặt theo kế hoạch kỹ thuật

Thêm neo cơ khí bổ sung

Ván sàn / Ván

Không có khe hở, khóa chống nâng được cài đặt

Định vị lại sàn, khóa clip bảo mật

Bảo vệ cạnh

Lan can cao 0,5m & 1,0m, đã lắp đặt ván chân

Cài đặt sổ cái và bảng tính còn thiếu

Jack cắm cơ sở

Sợi mở rộng trong giới hạn an toàn

Hạ đai ốc, thêm bệ cửa nếu cần

Giám sát liên tục và kiểm tra trước ca hàng ngày là bắt buộc trong suốt vòng đời của dự án giàn giáo. Các hiện tượng thời tiết khắc nghiệt, chẳng hạn như gió lớn, mưa lớn hoặc điều kiện đóng băng, có thể làm thay đổi độ ổn định của mặt đất hoặc làm lỏng các mối liên kết kết cấu. Kiểm tra thường xuyên hàng ngày đảm bảo rằng các lỗi nhỏ được xác định và khắc phục ngay lập tức trước khi chúng phát triển thành các rủi ro nguy hiểm lớn.

Mẹo hiệu quả

Tăng hiệu quả lắp dựng bằng cách tối ưu hóa việc dàn dựng vật liệu, triển khai các đội chuyên môn đã qua đào tạo, sử dụng kỹ thuật búa hiệu quả và tổ chức quy trình làm việc theo mô-đun.

  1. Dàn dựng vật liệu chiến lược

    Sắp xếp các bộ phận tại công trường theo trình tự lắp dựng. Việc nhóm các tiêu chuẩn, sổ cái và bản trình bày một cách có hệ thống gần các điểm lấy cần cẩu giúp giảm khoảng cách xử lý thủ công và loại bỏ thời gian ngừng hoạt động dành cho việc tìm kiếm độ dài bộ phận cụ thể.

  2. Vai trò phi hành đoàn chuyên biệt

    Phân công các nhiệm vụ riêng biệt, chuyên biệt cho các thành viên phi hành đoàn, chẳng hạn như chuyên gia bố trí cơ sở, người chuyển vật liệu, tủ khóa nêm và người lắp đặt boong. Phân công lao động hợp lý tạo nên nhịp điệu và tăng tốc độ lắp ráp một cách đáng kể.

  3. Kỹ thuật đập nêm đúng cách

    Dùng búa giàn giáo chuyên dụng 500g và đóng đinh nêm thật sạch lên trên. Tránh đập quá mạnh hoặc sử dụng búa tạ quá nặng vì có thể làm biến dạng đầu nêm đúc và gây khó khăn cho việc tháo dỡ sau này.

  4. Cụm giàn giáo Ringlock mô-đun tích hợp

    Sử dụng độ dài thành phần được tiêu chuẩn hóa trên toàn bộ phạm vi trang web. Kích thước khoang thống nhất hợp lý hóa việc lựa chọn sổ cái, đơn giản hóa bố cục sàn và cho phép người lắp ráp xây dựng các phần mô-đun lặp lại một cách nhanh chóng.

  5. Thực hành công việc Ergonomic

    Sử dụng tời cơ khí, bánh xe gin hoặc xe nâng cần cẩu để vận chuyển các tiêu chuẩn và sàn thép nặng lên các tầng cao hơn. Giảm việc nâng vật bằng tay qua đầu giúp giảm thiểu sự mệt mỏi của người lao động, ngăn ngừa chấn thương căng cơ và duy trì năng suất ổn định suốt cả ngày.

Danh sách kiểm tra nhanh trước khi bạn bắt đầu

Danh sách kiểm tra nhanh cung cấp một giao thức xác minh bắt buộc bao gồm độ ổn định của mặt đất, tình trạng thành phần, thiết bị an toàn, độ chính xác của bố cục và điều kiện thời tiết.

  • Nền đất được đầm chặt, san bằng và gắn các bệ bùn liên tục

  • Tất cả các giắc cắm, tiêu chuẩn, sổ cái và niềng răng đều được kiểm tra các khiếm khuyết

  • Bản vẽ kỹ thuật kết cấu đã được phê duyệt và tính toán tải trọng có sẵn trên công trường

  • Thiết bị bảo hộ cá nhân bao gồm mũ cứng, ủng và dây chống rơi đã sẵn sàng

  • Khu vực cấm được đánh dấu bằng băng rào chắn an toàn để bảo vệ nhân viên mặt đất

  • Đường dây điện cao thế và các mối nguy hiểm trên không được xác định bằng khoảng cách an toàn được thiết lập

  • Vòng đệm cơ sở, giắc cắm và sổ cái ban đầu được xác minh vuông vắn và cân bằng bằng các công cụ chính xác

  • Dự báo thời tiết đã được kiểm tra để đảm bảo tốc độ gió và tầm nhìn an toàn khi làm việc ở độ cao

  • Vật liệu giàn giáo Ringlock chất lượng cao được sắp xếp một cách có hệ thống để lắp ráp liền mạch

Sản phẩm liên quan

nội dung không có gì!

bài viết liên quan

nội dung không có gì!

VỀ CHÚNG TÔI

Công ty TNHH giàn giáo dễ dàng Thiên Tân

Với hơn 17 năm kinh nghiệm trong ngành giàn giáo. Thị trường của chúng tôi chủ yếu bao gồm Bắc Mỹ, Nam Mỹ, Úc, New Zealand; Đông Nam Á và Trung Đông.


LIÊN KẾT NHANH

LIÊN HỆ CHÚNG TÔI

Liên hệ chúng tôi
Bản quyền © 2023 Công ty TNHH Giàn giáo dễ dàng Thiên Tân | Sitemap| Chính sách bảo mật
